我家铺砖大概要花多少钱? 工钱多少?材料费多少?辅料费用多少?
瓷砖、石材的费用,你带着户型的尺寸图去商家那里自然有人给你算,瓦工和辅料的工钱构成比较复杂,给个参考数据和变量供大家参考。【泥工贴砖多少钱一平方】装修泥工价格,装修瓦工费用
瓦工,不同地区也叫泥水工、泥工、水工。
一般一个大工配一个小工,夫妻档居多,两人日收入300~500不等,只要做工合格,天天都有活,年头做到年尾中间还拒绝不少邀请。
站在瓦工的角度,喜欢接面积大,四面墙方正,墙面少转角、凹凸的房型,这样工时少赚钱多。户型小的话,没铺几块砖就到边角了,反复切割调整,时间自然多了,收费自然贵点。
瓦工结算的方法现在一般有3种:
第一种:整套算,这种师傅到了现场看,整套报价。(大厅挂墙砖与否会差比较多)
→ 要注意是否包括全部项目,避免增项,可以问问师傅大概几天做完。
第二种:按天算,做了几天算几天,大小工两人300~500/天,地区差异。
→ 要注意是否偷工、缺勤、拖工等。
第三种:按项目算,地砖、墙砖、脚线等项目都分别算。
→ 要注意动工前商量好每一项内容的价格。
100平米建筑面积,三房两厅+两卫两阳台一厨房的户型,(大厅不挂墙砖)两个大工两个小工,4个工人同时开工,12天完成,收费1万。1个大工配小工一天收入400左右。
无论用哪种算法,师傅都有自己的办法“算多一点”。无论你用哪种方法算他都能拿到自己想要的价位。
但是这种技术体力活现在越来越少年轻人接力,遇到手艺好的就算稍贵和加点价,也是可以接受的,关键是要做好对吧?
找到瓦工师傅后,去看场地和商量工价的时候业主无从下手,还被通知要准备一大堆东西,手忙脚乱还容易出错。
这里列出需要提前准备的项目,括号内表示订货到安装大概的参考时间。
弹水平线,装入户门(15天)
→定下地面贴砖高度。
装卫生间平开门(10天)
→方便墙砖收尾。
订购阳台重型推拉门、厨房推拉门(15天)
→单包套要先装,装完贴砖才能收尾。
如果是双包套什么时候都可以装。
(单包指墙单面有门套,双包两面都有门套)
水、电、气基本完成
→水管打压试验通过、电管预埋完成、天然气管道埋好。
确定好所有卫浴橱柜的位置摆放
→实体店订好货,量出尺寸,以确定排水管的位置。
准备好主材辅材
(数量与瓦工确认,部分辅料瓦工自购)
→砖、水泥、沙、瓷砖胶
→铜线、射钉、云石胶
→刷、毛巾、海绵等
→防水涂料
→窗台石、门槛石、干湿区挡水条
→墙砖、地砖、地脚线
→蹲便器、水箱
→陶粒
→排污管件
注:一般遵循先墙后地进行,可以灵活穿插进行。

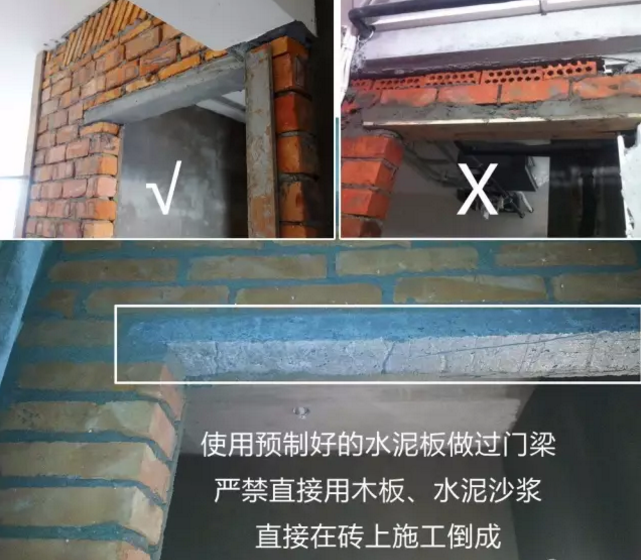

1.砌墙、收缩门洞、包立管、做厨房地柜。
2.卫生间沉箱做排水坡,做防水、试水。
3.厨房阳台大厅贴墙砖。

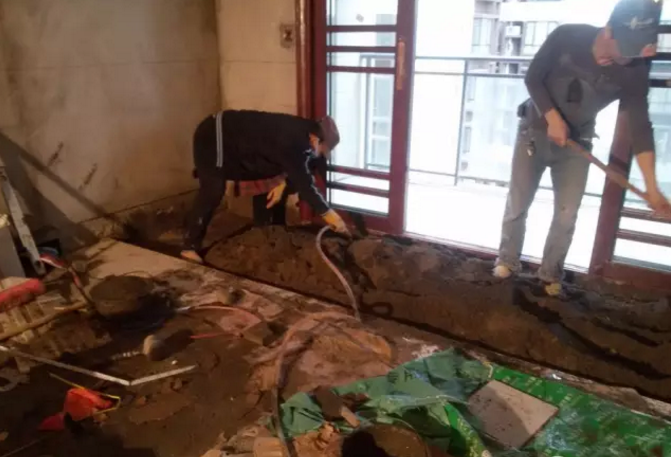

4.厨房阳台贴地砖。
5.卫生间贴墙砖、门槛石。
6.防水验收通过,接排污管,沉箱回填,水泥沙找平,做二次防水。
7.厨房卫生间贴地砖。
8.装窗台石。
9.铺大厅、房间地砖。
10.铺地脚线、窗台下瓷砖。
12.瑕疵返工、修补。
【泥工贴砖多少钱一平方】装修泥工价格,装修瓦工费用
我在瓦工活花了多少钱?
背景介绍:建筑面积97平,三房两厅,两个卫生间,一个大阳台,一个厨房连着生活阳台。大厅不挂墙砖,主卧和书房铺木地板。

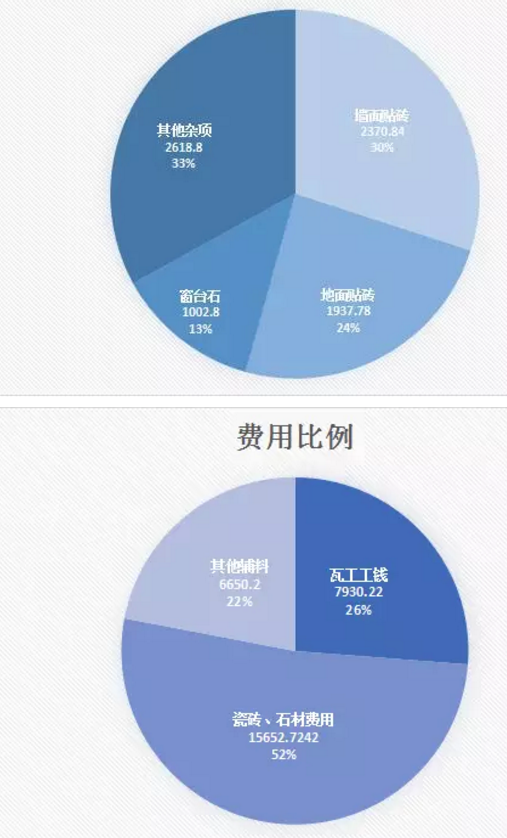

相比平均,我家的瓦工人工费比较便宜,瓷砖小贵,没有复杂的造型,大家可以根据自己的实际改动进行估算费用。
小结一下
1.水泥、沙子、瓷砖胶、防水等费用占不少比重,做预算的时候要考虑进去。
2.如果喜欢多波打线和造型的,除了瓷砖损耗增多,工价也会增加不少。要有心理准备。
3.站在业主的角度,师傅做工不错,工价适中即可;站在师傅的角度肯定是想尽量减少工时多赚钱;为了减少矛盾,一定要提前安排好主材辅料进场。
4.找师傅讲运气,如果发现瓦工手工不能接受马上换,犹豫只会让你雪上加霜。
