做完水电、水暖类的预埋工程后,泥(瓦)工师傅即将进场(也有木工先进场的或者穿插进行的)。【装修贴砖】装修贴砖前应该准备些什么?装修贴砖注意事项
泥(瓦)工程中对于清包的业主来说,应该是最手忙脚乱的,需要买的东西多而杂,师傅对材料数量难以精确得经常退换,往返建材城五金店之间不可开交。
泥工非常重要是因为决定了你家的“基本框架”,也就是说家里的电器、家具摆放、隔墙设计、区域划分等等都要确定好,泥工结束后再返工,相关项目产生的成本会倍增。
小结先写
要提前确定的内容:那些墙要砌?哪些门洞要缩小?包哪些下水管?下水如何安排布局,是否需要修改。各处地面高度确定(参考等高平水线)。
更重要的是需要仔细核对平面图,确认好家里的布局(家具、卫浴、电器的摆放)。避免大的改动后期返工。
这里是所需物品的清单,如果不清楚就跟泥水师傅确认一下哪些需要买的,如果是比较零碎的辅料,可以让泥工帮忙购买。
改造相关问题考虑
哪些墙要砌?
隔断,半墙等等方案需要提前定下来。
新建墙体需要挂钢丝网防裂,轻质砖需要泡水,水泥的固化期在28天左右,期间会慢慢收缩,容易拉裂批荡。期间要定期洒水养护。
哪些门洞需要调整?

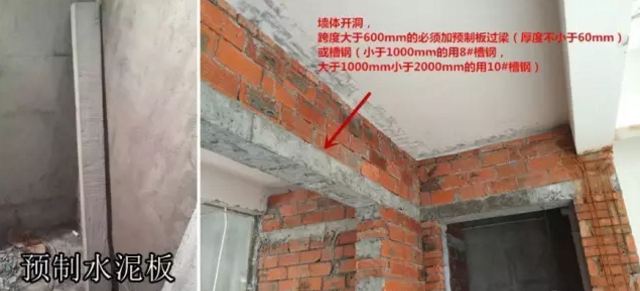

如果降低门洞,或者新砌墙体的门洞,要用这种预制水泥板(过门梁),给上面的砖提供足够的支撑。
下水管要不要包?
主要作用是装饰和组隔噪音,厨卫一般都要包,阳台的管道可选不包或简单装饰,包的形式有多种。
沉箱卫生间下水安排
根据室内卫浴布置,确认马桶、淋浴地漏、干区地漏、洗手盆下水等的位置,结合开发商预留的位置进行安排。【装修贴砖】装修贴砖前应该准备些什么?装修贴砖注意事项
马桶移位
马桶是否足够靠墙、开发商预留的位置是否合理,一般来说不建议做马桶排水移位。
用瓷砖还是石材
瓷砖和石材主要差别在侧面纹路、厚度、拼接长度,花纹现在都可以仿得很像。具体可以参考专题
定出水平等高线
用水平仪,给全部墙面都弹出一根同等高度的线,一般离地一米高左右(不需要太准确),往下xx厘米就定为客厅地面高度。
一般客厅、过道、房间的地面高度一致,厨房、卫生间、阳台要比客厅高度稍低,入户大门稍高出一个地毯厚度(1.5cm)。
能覆盖找平地面的水电管道,为地漏留出安装高度。如果是开放阳台地面要低于外围高度(避免雨水倒流进屋)。
材料准备清单
水泥、沙子、砖块
(先进一部分后面还得继续加,数量跟师傅商量就行)
入户门、卫生间门、阳台门
(安装的时候泥水师傅最好在现场)。要注意提前选购订货。(一般15天左右交货期)
地漏
最好跟瓷砖一起进场,如果是网购要把时间考虑进去,注意选择防臭防虫、下水快、容易清洁的类型。具体可以参考下面专题
瓷砖
除了地砖和墙砖,还要考虑可能需要在加工场加工的窗台石(砖)、地脚线、门槛石、波导线、腰线、防滑区石材等等。详细选择可以点下面专题参考。
回填材料
沉箱式卫生间,需要准备陶粒(切勿用建筑垃圾回填!)注意最规范的施工是:用砖架空、添加钢筋支撑、回填陶粒,水泥砂浆找平。
防水材料
选购防水材料,常用的防水有涂料防水和卷材防水,两者各有优势,施工得当效果差不多。
瓷砖护角线
如果用到瓷片,可能需要买阳角护角线。阳角处理有几种方案:45°拼角、瓷砖护角线(收边线)、瓷砖单边磨圆加工等。
蹲便器
提前备好让瓦工安装,最好买个法兰圈增加蹲便器和管道的密封性。
下水配件
排水管及连接件(UPVC)、UPVC专用胶水,管道这里可能要跑好几天去补充或者更换材料。
淋浴挡水石
挡水石让泥工预埋,比后期在瓷砖上贴更好。
瓷砖相关辅料
铜线(地砖上墙挂铜线用)、瓷砖胶、云石胶、铜线、钉子、十字胶粒等,大部分可以让师傅代购。
保洁卫生相关材料
海绵、刷子、纱布等。想省钱可以带家里的破旧不穿的衣服、烂蚊帐、废布料代替。
塑料袋和绳子,用作封堵排水口避免有杂物流入堵塞。
